加快建电站 全力迎夏峰

发布时间:2017-04-27 文章来源:本站  浏览次数:7482

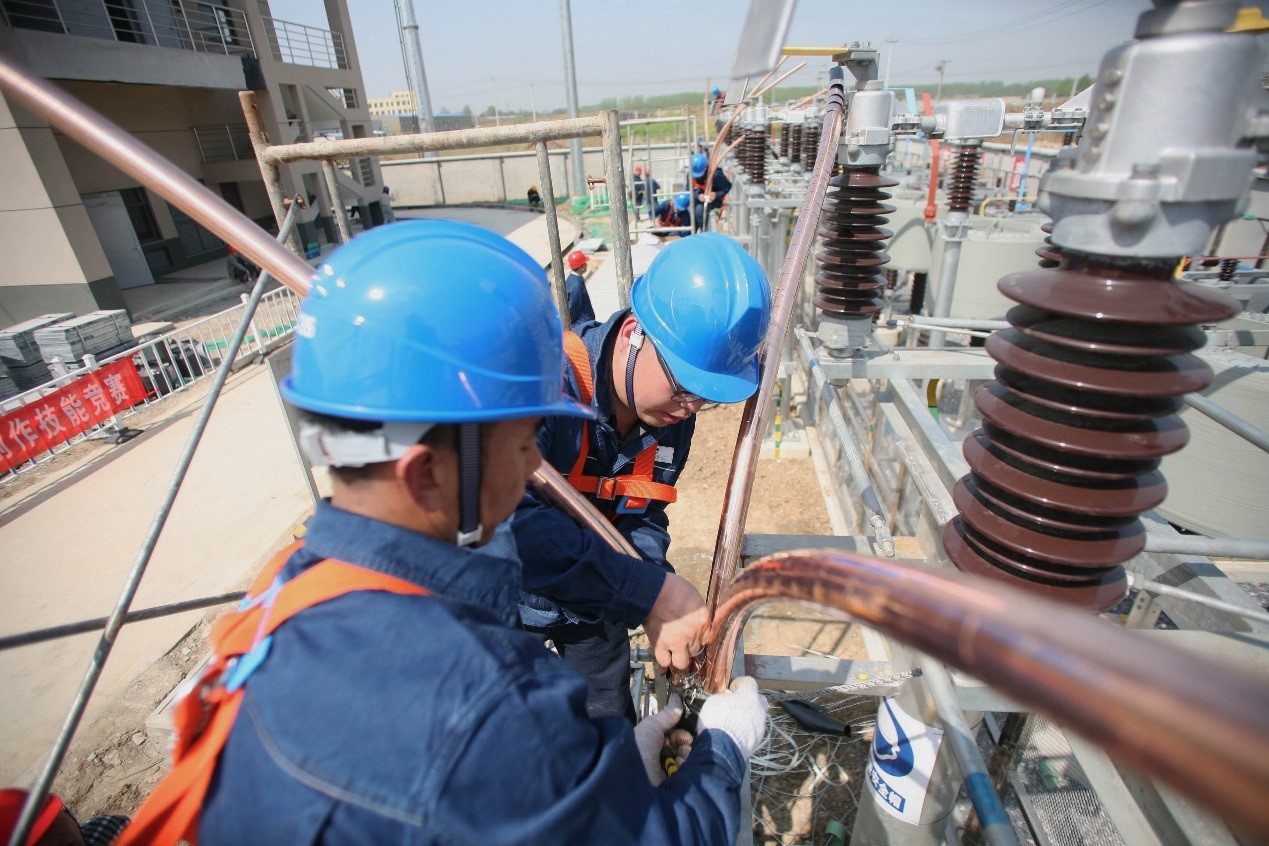

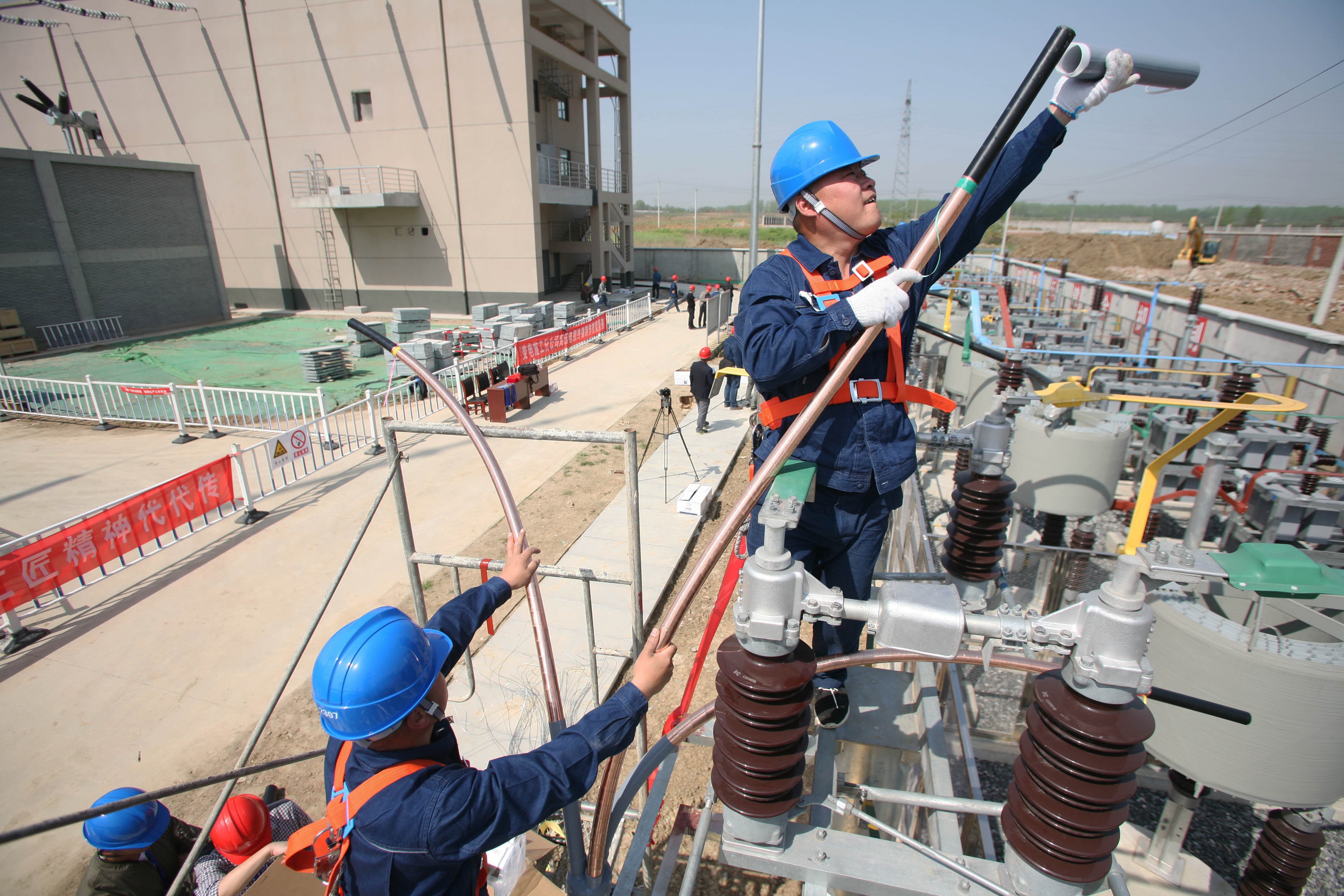

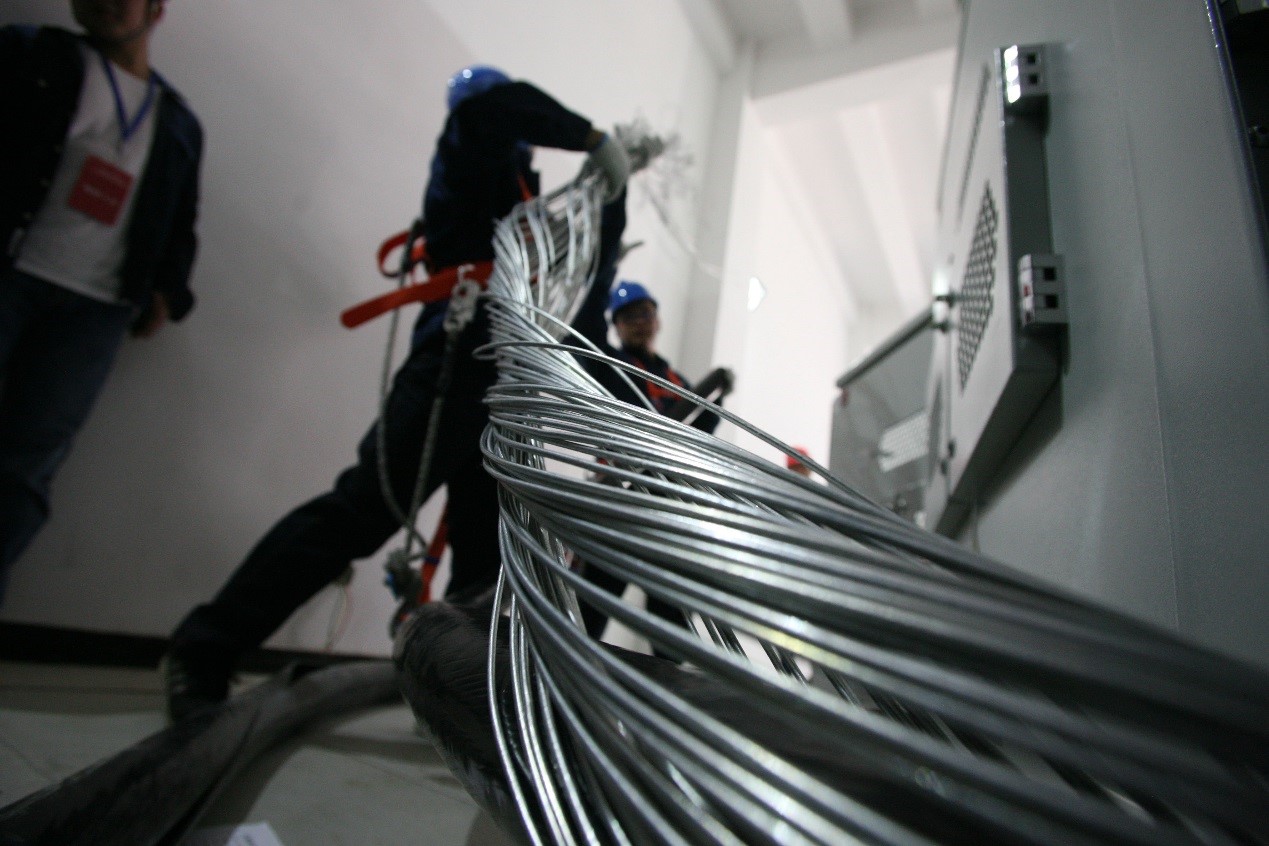

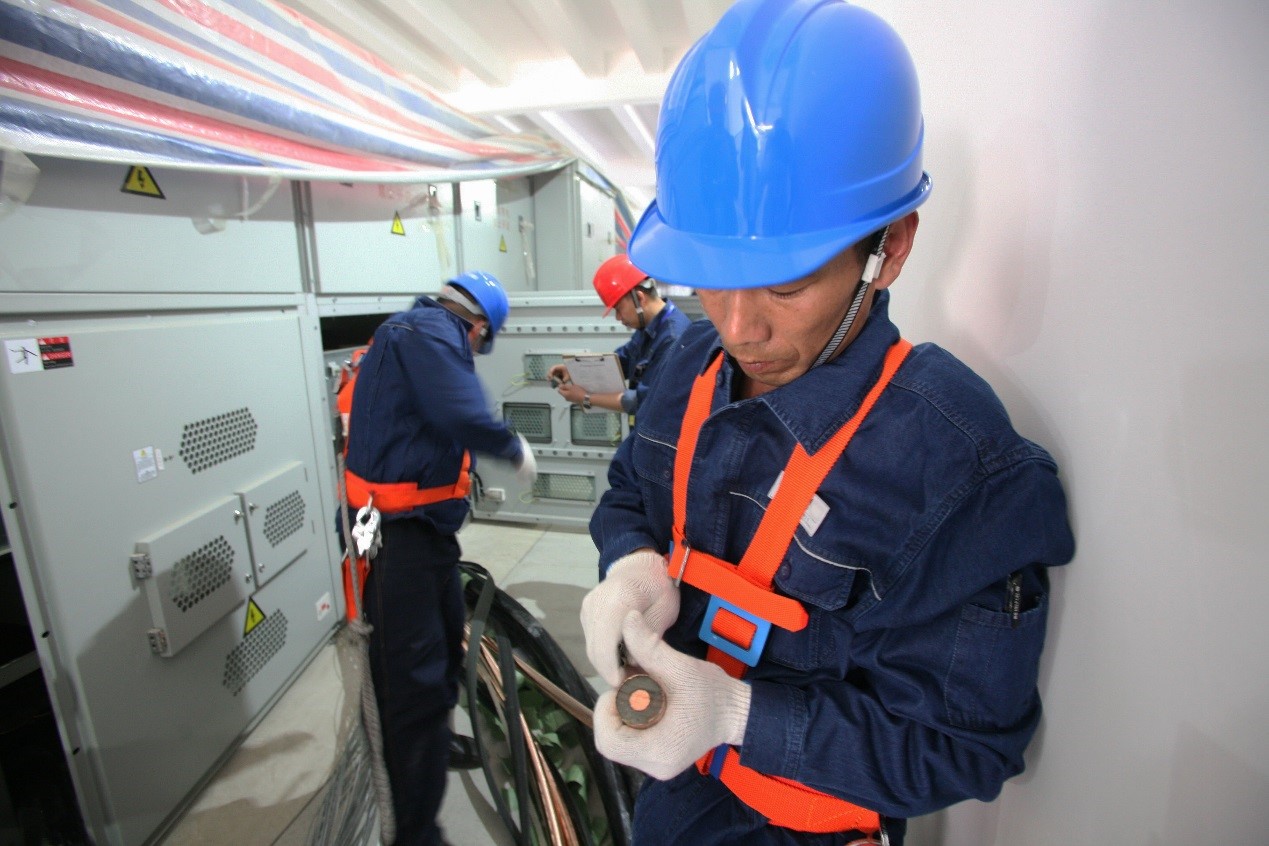

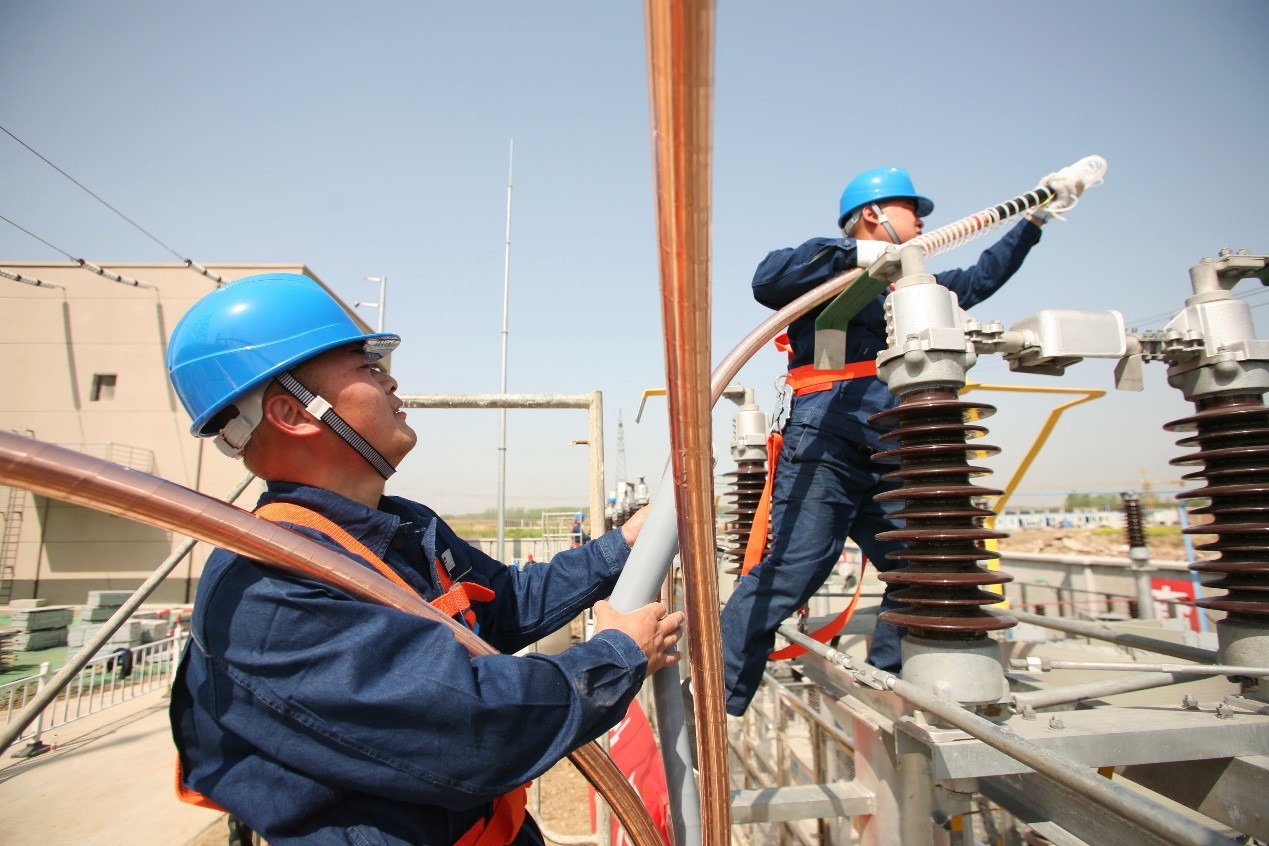

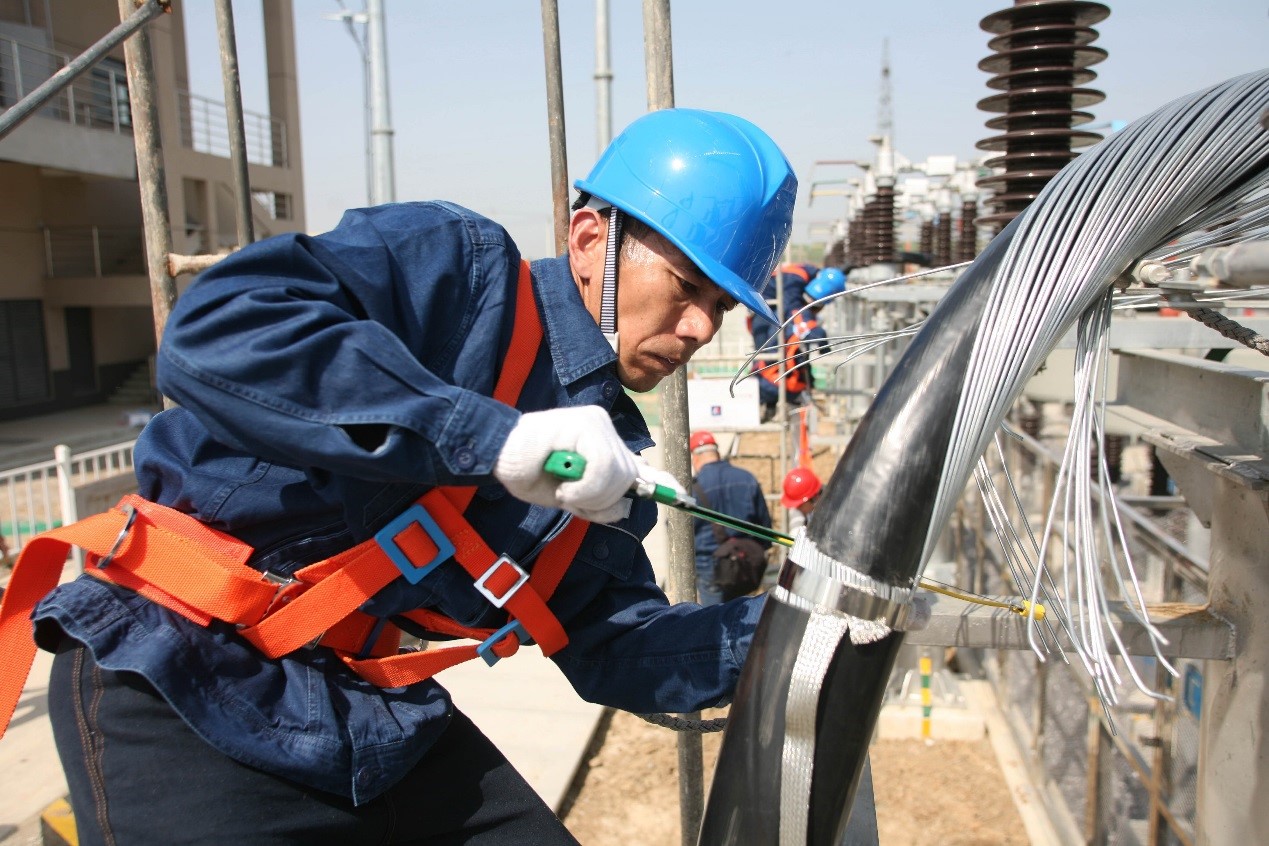

415日,合肥市温度接近30摄氏度,在牌坊220千伏变电站内,来自安徽索峰电力工程有限公司的施工人员在安徽送变电工程公司的带领下正加紧进行低压侧电缆头制作、安装。工程电气设备基本安装完成,将全面转入调试阶段。






牌坊220千伏变电站位于合肥市肥东县开发区内,是合肥电网2017年度迎峰度夏重点工程,该站本期新建容量180MVA变压器2台、220千伏出线2回、110千伏出线6回、35千伏出线8回,是京东方、鑫晟光电等大型企业以及周边居民区的重要电源点。



近年来,合肥电网负荷不断攀升,连续多年增幅位居中、东部省会城市之首,2016年夏季最大负荷更是连续六次打破历史纪录,最高达580.3万千瓦,通过科学调度,合肥电网500千伏、220千伏网架保持“零跳闸”,但输送能力已接近极值。据预测,2017年合肥市最大电力负荷将创纪录地达到655.74万千瓦,若没有新增的500千伏电源点和220千伏网架完善工程投产,在极端情况下合肥市将面临较大电力缺口,供用电形势十分严峻。



为了确保电网安全平稳运行,国网安徽电力加大投资力度,启动了肥北500千伏变电站、牌坊220千伏变电站等一大批重点工程建设。其中,牌坊220千伏变电站计划5月份投入运行,届时,将大大提高合肥东部地区电网供电能力的可靠性,并对肥东县的经济发展起到非常重要的促进及保障作用。
